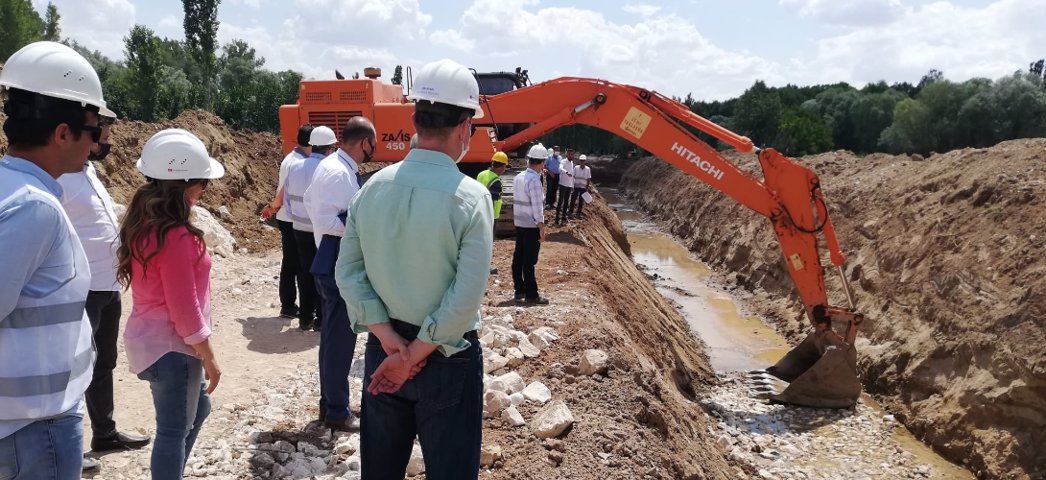

Bugün itibari ile S1 Ana Boru Hattının Km:0+100,00 ile 1+521,00 arasında 1+421,00 metre, 1+673,00 ile 1+769,80 arası 96,80 metre toplamda 1.517,80 metre Q2000’lik CTP boru döşeme imalatı tamamlanmış olup kazı ise 1+900,00 km’ye kadar yapıldı, Toplulaştırması tescillenen Uzunlu / Koç Mahallesi güzergâhında Km: 4+811.00 ile 4+891,00 arasında 80 metre Q1900’lük CTP boru imalatı yapıldı. S1 ana boru hattında yer alan 0+800 bulunan Hava Vanası ve K18, K19, K20,K21.K22 dirseklerinde tespit kitle beton imalatları yapılmış olup çalışmalar devam etmektedir.
